ボイラー解体

ボイラー解体

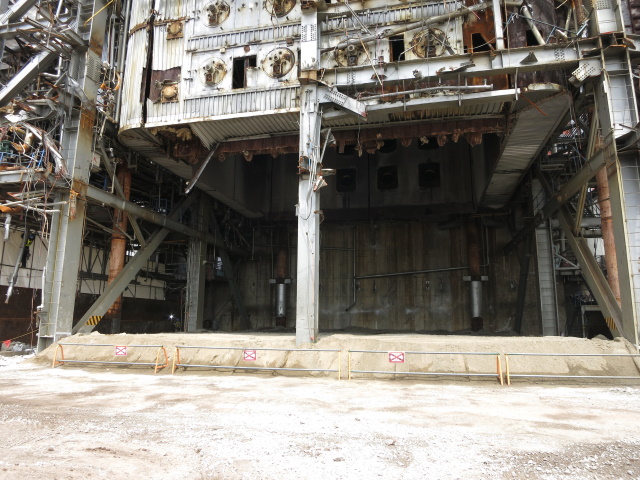

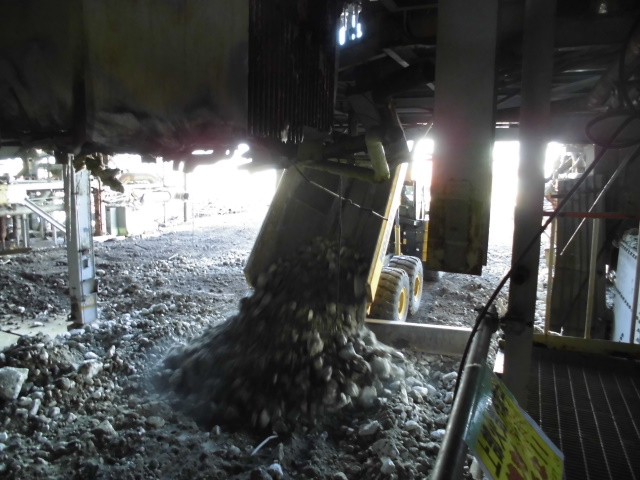

(1)事前工事(立入禁止措置、飛散防止養生)、ボイラー下部開口撤去、盛土+砕石

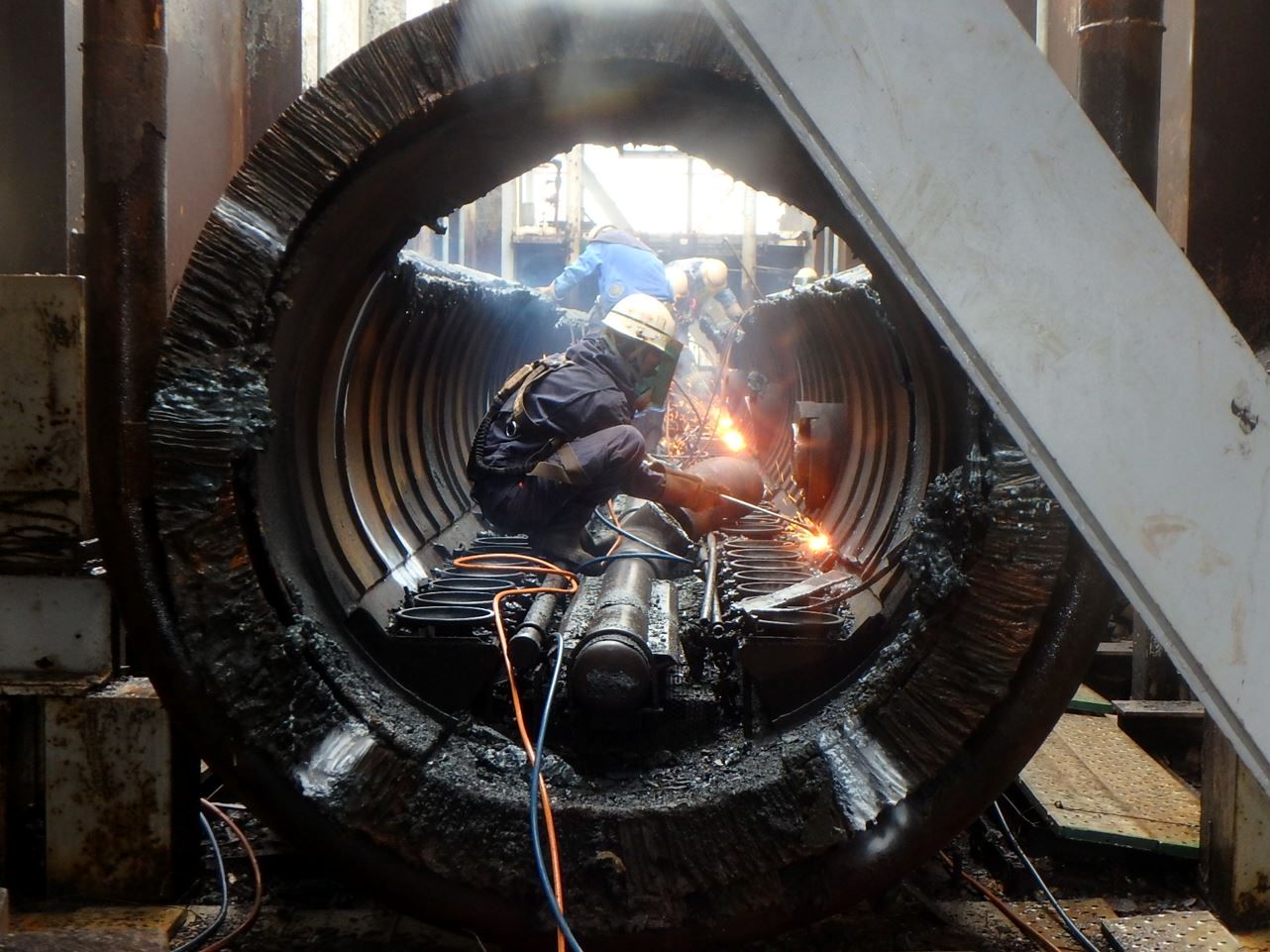

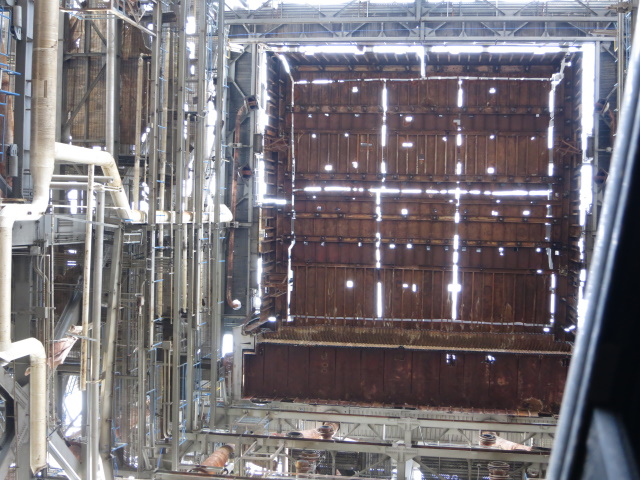

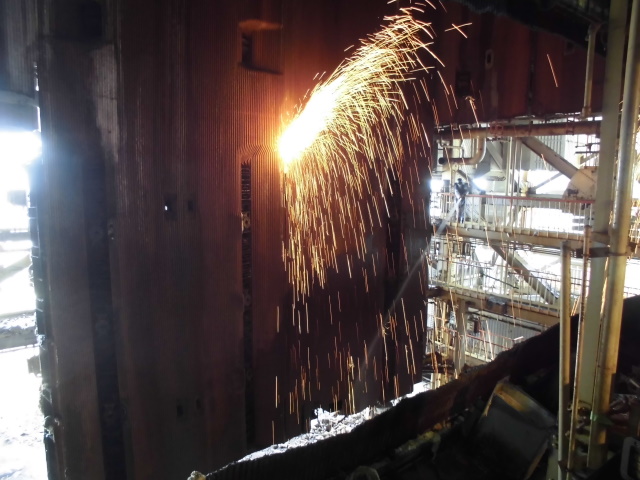

(2)降水管仮止め、火炉(前部)切り落とし、スクラップ搬出

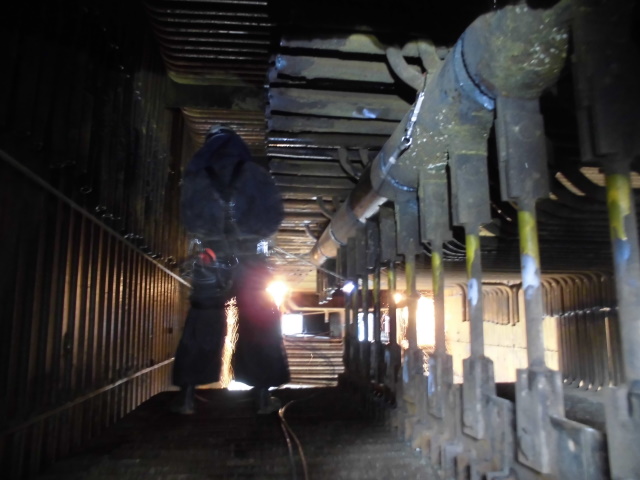

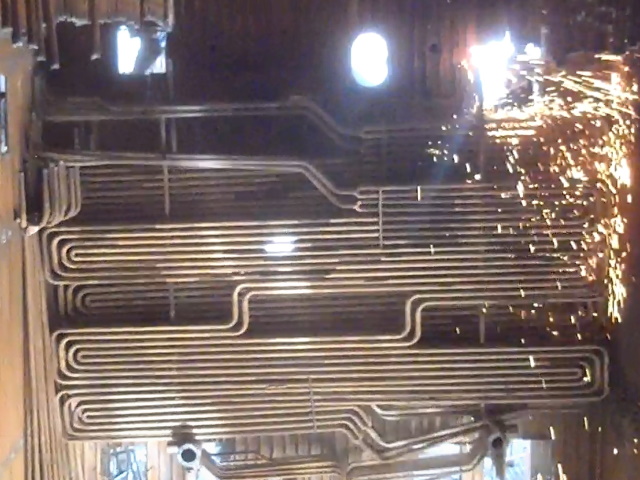

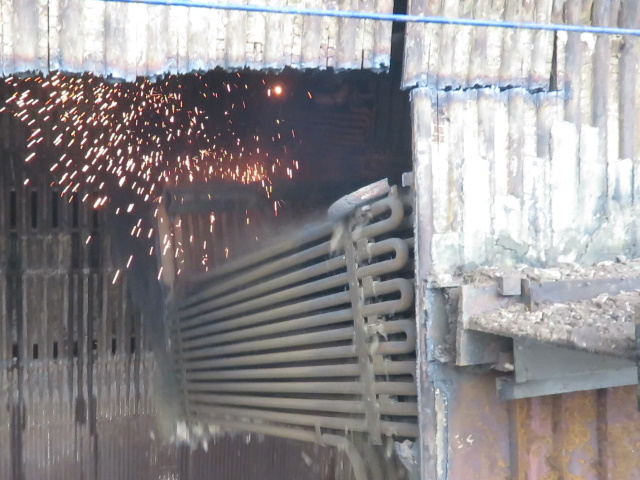

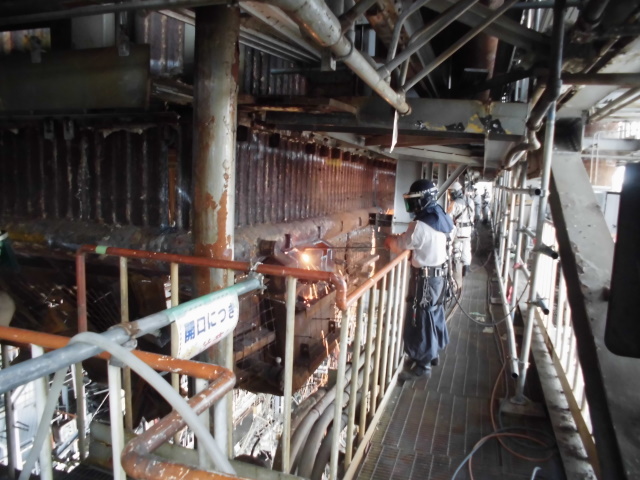

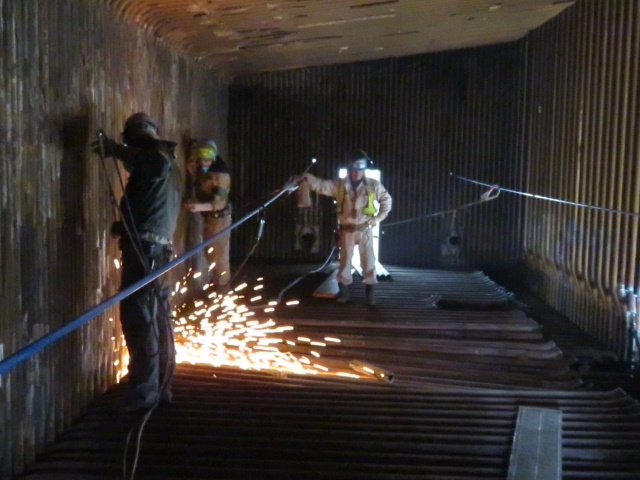

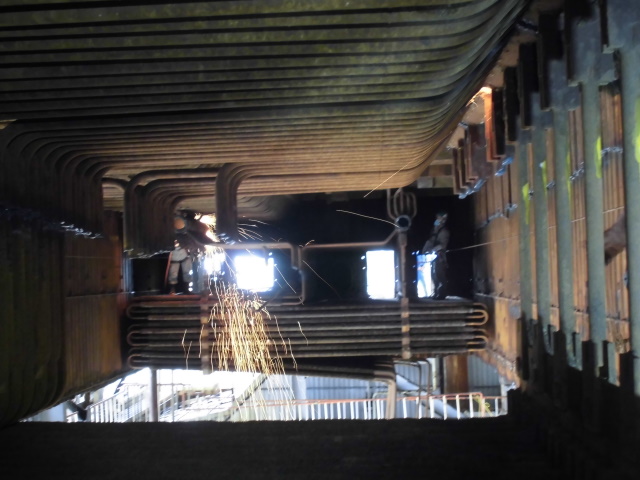

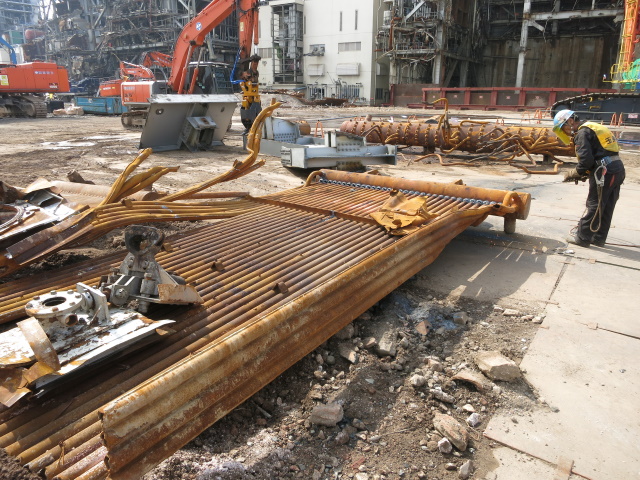

(3)節炭器側ホッパー部切り落とし、節炭器・水管壁切り落とし、スクラップ搬出

(4)過熱器・再熱器切り落とし、スクラップ搬出

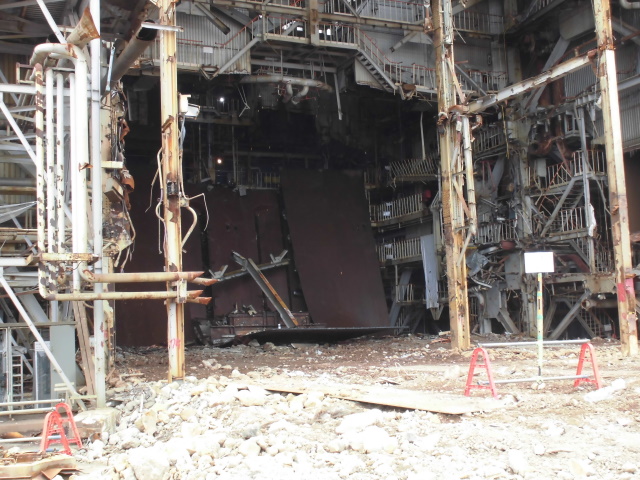

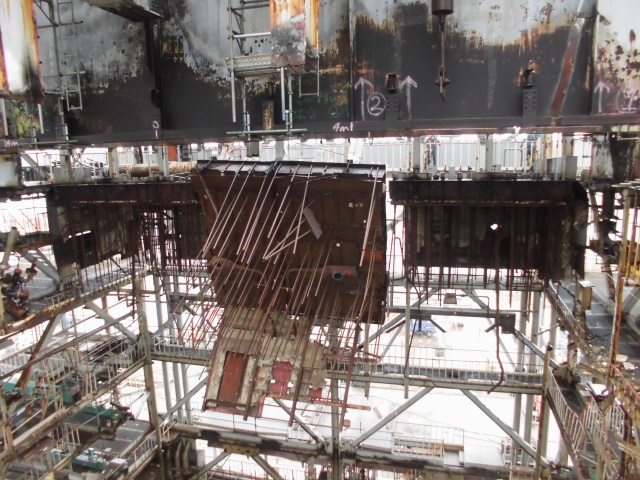

(5)水管壁切り落とし、管寄室切り落とし、スクラップ搬出

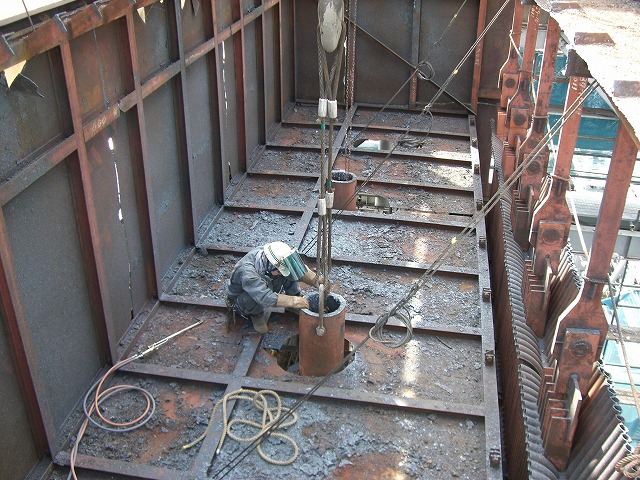

(6)蒸気ドラム分割吊り撤去、ペントハウス内設備・ペントハウス切り落とし

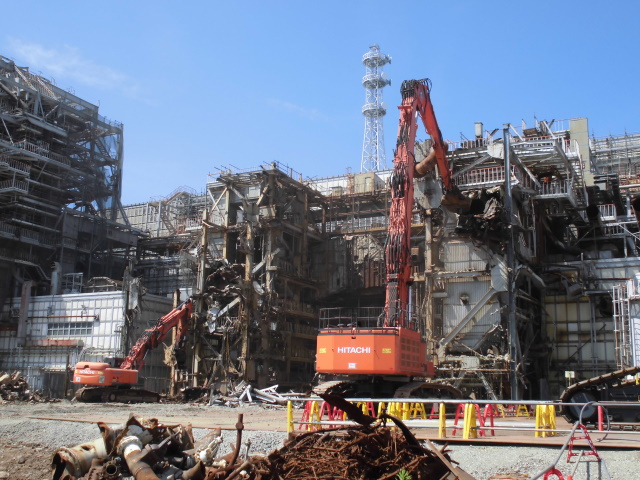

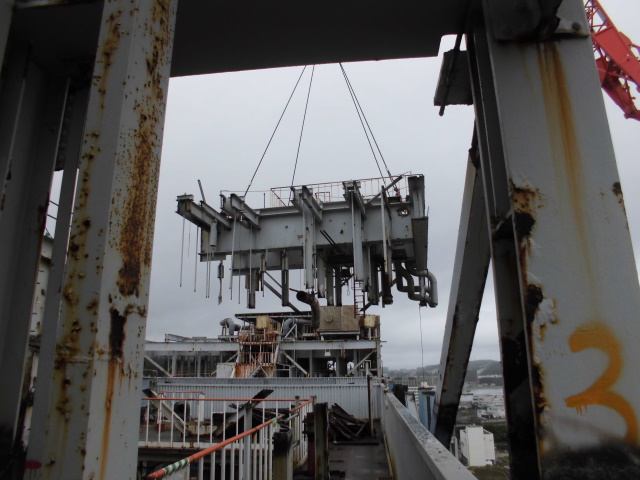

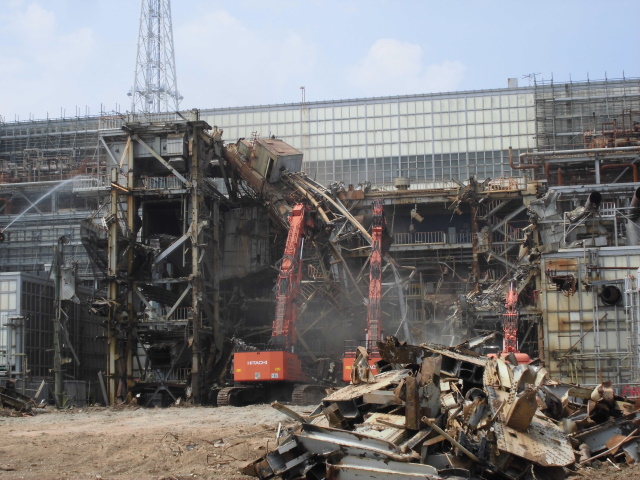

(7)クレーンによる吊り撤去(30m~最上部の架台、降水管等)

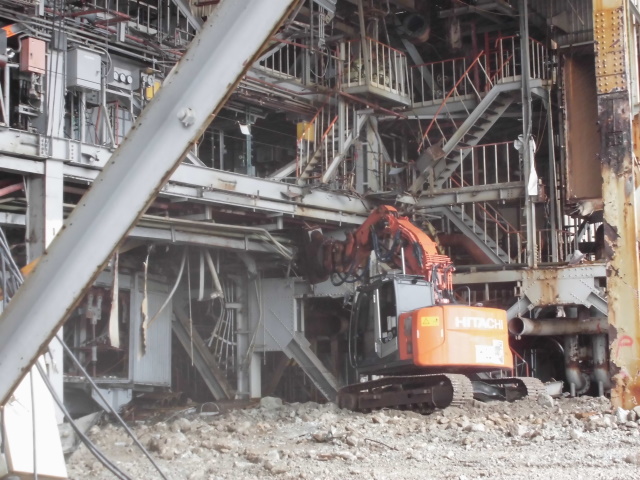

(8)解体重機による切断撤去(地上~30m)
